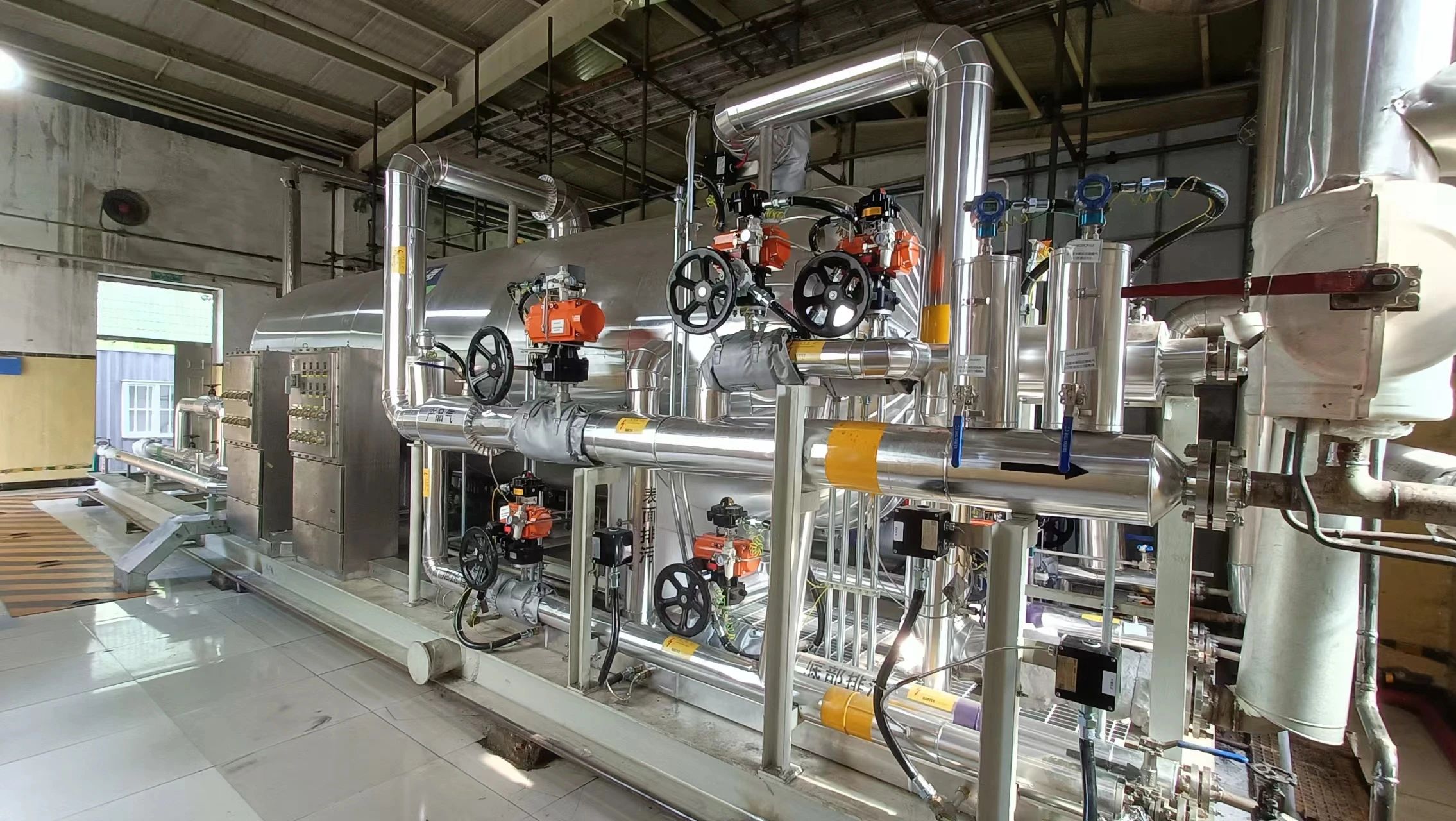

本網訊?6月13日,由環保分公司承建的國電內蒙古東勝熱電尿素水解系統增容改造項目2號機組尿素水解器項目順利通過168小時試運行,系統運行穩定、各項參數指標良好。

該項目工期短、設計任務重、設備到貨周期長、施工任務艱巨,公司精心組織、超前謀劃、各部門精心配合,克服解決了設計、采購、施工、調試等方面諸多問題。項目部精心組織施工,從尿素水解器設備5月16日到貨,到2號尿素水解器調試完成6月6日正式投入試運行,安裝、調試工期僅用了21天,創下了同類項目施工周期最短的施工記錄,受到了業主的高度肯定和一致好評,為公司開拓系統外項目樹立了良好的信譽和口碑。
